Thi công lắp đặt nhà thông minh trọn gói Lumi (Update 2026)

Cập nhật 19/11/2026 · Biên soạn: đội kỹ thuật Nhà thông minh Lumi

Thi công lắp đặt nhà thông minh là quá trình khảo sát, thiết kế, lắp đặt và cấu hình thiết bị thông minh thành một hệ thống đồng bộ, điều khiển được qua ứng dụng, giọng nói, công tắc và kịch bản tự động. Tại Lumi, quy trình gồm 7 bước từ khảo sát đến bàn giao, mất khoảng 2 ngày với chung cư, 4–5 ngày với nhà phố và 7–10 ngày với biệt thự. Chi phí tham khảo từ 19 triệu đồng cho chung cư gói cơ bản.

Bài viết trả lời lần lượt: thi công nhà thông minh gồm những gì, quy trình 7 bước, thời gian, chi phí theo loại nhà và nên thi công ở giai đoạn nào. Phần cuối là công trình Lumi đã thi công, cách chọn công nghệ, sai lầm thường gặp và cách chọn đơn vị thi công. Nội dung do kỹ sư Lumi biên soạn từ các công trình thực tế.

Thuộc tính Thi công lắp đặt nhà thông minh tại Lumi
Quy trình 7 bước: khảo sát, thiết kế, bản vẽ và báo giá, lắp đặt, cấu hình, nghiệm thu, bảo hành
Thời gian thi công Chung cư khoảng 2 ngày; nhà phố 4–5 ngày; biệt thự 7–10 ngày
Chi phí tham khảo Chung cư 19–79 triệu đồng; nhà phố 29–89 triệu đồng; biệt thự 59–189 triệu đồng
Nhà đang ở Lắp được bằng thiết bị không dây, thay vào hộp công tắc cũ, không đục tường
Công nghệ Zigbee không dây; KNX có dây qua giải pháp LUKA; Matter tùy dự án
Bảo hành thiết bị 12 hoặc 24 tháng tùy sản phẩm (bảo hành nhà sản xuất)
Phạm vi 34 tỉnh, thành qua hơn 150 nhà phân phối
Thi công nhà thông minh giúp ngôi nhà thông thường trở thành Smarthome
Thi công nhà thông minh giúp ngôi nhà thông thường trở thành Smarthome

1. Thi công lắp đặt nhà thông minh là gì?

Thi công lắp đặt nhà thông minh là việc thiết kế, lắp đặt và cấu hình thiết bị điều khiển, cảm biến và bộ điều khiển trung tâm, kết nối qua một giao thức (Zigbee, Wi-Fi, Bluetooth Mesh hoặc KNX) và lập trình kịch bản tự động cho cả ngôi nhà. Khác với mua từng thiết bị, thi công phải tính đồng bộ hệ thống điện, mạng, vị trí thiết bị và kịch bản ngay từ đầu.

Ví dụ, khi bạn mở cửa chính buổi tối, hệ thống bật đèn phòng khách, mở rèm, chỉnh điều hòa về nhiệt độ cài sẵn, phát nhạc nhẹ và gửi thông báo về điện thoại nếu phát hiện bất thường.

1.1. Thi công nhà thông minh khác gì mua thiết bị thông minh riêng lẻ?

Thi công nhà thông minh tạo một hệ thống đồng bộ, quản lý trên một ứng dụng và chạy kịch bản tự động; mua thiết bị riêng lẻ thường phải dùng nhiều ứng dụng và khó kết hợp các thiết bị với nhau.

Tiêu chí Mua thiết bị riêng lẻ Thi công hệ thống nhà thông minh
Khả năng kết nối Hạn chế Đồng bộ toàn hệ thống
Kịch bản tự động Ít hoặc không có Thiết lập được nhiều kịch bản
Khả năng mở rộng Khó Dễ bổ sung thiết bị
Quản lý Nhiều ứng dụng Một ứng dụng
Độ ổn định Phụ thuộc từng thiết bị Cao hơn nhờ thiết kế tổng thể

Lưu ý từ kỹ sư Lumi: đầu tư một hệ thống đồng bộ từ đầu thường tiết kiệm hơn mua từng thiết bị rồi ghép nối sau, vì thiết bị khác hãng hoặc khác giao thức có thể không tương thích hoàn toàn.

1.2. Thi công nhà thông minh gồm những nhóm thiết bị nào?

Một công trình nhà thông minh thường gồm 5 nhóm thiết bị: bộ điều khiển trung tâm, chiếu sáng và ổ cắm, rèm và cửa, điều hòa và thiết bị điện, an ninh và cảm biến. Gia chủ có thể lắp một vài nhóm trước và bổ sung sau.

Nhóm Thiết bị thường lắp Vai trò
Bộ điều khiển trung tâm Hub/gateway Zigbee Kết nối thiết bị, chạy kịch bản tự động, giữ công tắc và kịch bản trong nhà hoạt động khi mất Internet
Chiếu sáng và ổ cắm Công tắc thông minh, đèn LED thông minh, ổ cắm thông minh Bật tắt, hẹn giờ, tạo ngữ cảnh ánh sáng
Rèm và cửa Động cơ rèm, công tắc cửa cuốn, công tắc cổng Đóng mở theo lịch, theo ánh sáng hoặc từ xa
Điều hòa và thiết bị điện Bộ điều khiển hồng ngoại cho điều hòa, tivi; công tắc bình nóng lạnh; âm thanh đa vùng Điều khiển từ xa, hẹn giờ, tự tắt khi ra khỏi nhà
An ninh và cảm biến Camera, khóa cửa thông minh, chuông cửa màn hình, cảm biến chuyển động, cửa, khói, rò rỉ nước Gửi cảnh báo tức thời về điện thoại

Nhà thông minh triển khai được cho chung cư, nhà phố, biệt thự, văn phòng, shophouse và homestay. Chung cư thường ưu tiên giải pháp không dây để hạn chế cải tạo; biệt thự xây mới có thể kết hợp có dây và không dây.

2. Quy trình thi công lắp đặt nhà thông minh gồm mấy bước?

Quy trình thi công lắp đặt nhà thông minh tại Lumi gồm 7 bước: khảo sát hiện trạng, thiết kế giải pháp, lập bản vẽ và báo giá, thi công lắp đặt, cấu hình kịch bản, nghiệm thu bàn giao, bảo hành và mở rộng. Mỗi công trình đi đủ 7 bước để hạn chế sai sót và giữ khả năng mở rộng về sau.

Quy trình thi công lắp đặt nhà thông minh 7 bước tại Lumi: khảo sát, thiết kế, bản vẽ và báo giá, thi công, cấu hình, nghiệm thu, bảo hành
Quy trình thi công lắp đặt nhà thông minh 7 bước tại Lumi.

Bước 1. Khảo sát hiện trạng và nhu cầu sử dụng

Kỹ sư khảo sát hệ thống điện, mạng Internet, mặt bằng, vị trí thiết bị điện, thói quen sinh hoạt và ngân sách của gia đình. Kỹ sư cũng trao đổi để chốt các kịch bản gia chủ muốn có, ví dụ tự bật đèn khi có người về, bật điều hòa trước khi về nhà, tắt toàn bộ thiết bị khi ra khỏi nhà, đóng rèm khi phòng nóng.

Lưu ý từ kỹ sư Lumi: không nên chọn thiết bị trước khi khảo sát. Giải pháp phù hợp bắt đầu từ nhu cầu sử dụng, không phải từ danh sách thiết bị.

Bước 2. Thiết kế giải pháp và chọn thiết bị

Kỹ sư thiết kế vị trí công tắc, bộ điều khiển trung tâm, cảm biến, bộ điều khiển rèm, camera, thiết bị điều khiển điều hòa và các kịch bản tự động. Gia chủ được tư vấn giao thức Zigbee, KNX hoặc Matter theo quy mô công trình và nhu cầu mở rộng.

Bước 3. Lập bản vẽ kỹ thuật và báo giá

Lumi lập bản vẽ thể hiện vị trí thiết bị, sơ đồ kết nối, nguồn điện, thiết bị trung tâm, kết nối mạng, kèm báo giá tách theo từng hạng mục. Báo giá tách hạng mục giúp gia chủ cắt hoặc dời hạng mục khi cần điều chỉnh ngân sách.

Bước 4. Thi công và lắp đặt thiết bị

Đội kỹ thuật lắp công tắc, bộ điều khiển trung tâm, cảm biến, rèm, điều khiển điều hòa, camera (nếu có), rồi kiểm tra nguồn điện và kết nối mạng. Với công trình xây mới, việc thi công phối hợp cùng đơn vị điện nước; với nhà đã hoàn thiện, kỹ sư ưu tiên thiết bị không dây để hạn chế đục phá.

Bước 5. Cấu hình và lập trình kịch bản tự động

Kỹ sư thêm thiết bị vào ứng dụng, chia theo phòng, tạo tài khoản và quyền điều khiển cho từng thành viên, kết nối Google Assistant, Apple Home hoặc Alexa nếu gia chủ dùng. Các kịch bản như “Đi ngủ”, “Ra khỏi nhà”, “Tiếp khách”, “Xem phim” được lập trình theo thói quen của gia đình.

Bước 6. Kiểm tra, nghiệm thu và bàn giao

Hệ thống được kiểm tra theo checklist: kết nối, cảm biến, tốc độ phản hồi, điều khiển từ xa, kịch bản tự động và hoạt động khi mất Internet (nếu áp dụng). Gia chủ được hướng dẫn dùng ứng dụng, thêm thành viên, sửa kịch bản và xử lý tình huống cơ bản.

Bước 7. Bảo hành, bảo trì và mở rộng hệ thống

Sau bàn giao, thiết bị được bảo hành theo chính sách nhà sản xuất (12 hoặc 24 tháng tùy sản phẩm) và hệ thống mở rộng được bất cứ lúc nào. Gia chủ có thể thêm công tắc, rèm, cảm biến, camera, khóa cửa hoặc kết nối hệ năng lượng mặt trời mà không thay hệ thống đã lắp.

3. Thi công nhà thông minh mất bao lâu?

Thi công nhà thông minh tại Lumi mất khoảng 2 ngày với chung cư, 4–5 ngày với nhà phố và 7–10 ngày với biệt thự, tính từ khảo sát đến cấu hình xong. Thời gian thay đổi theo số thiết bị, hiện trạng hạ tầng, mức tích hợp và tiến độ của đơn vị điện nước với nhà xây mới.

Loại công trình Khảo sát Thi công Cấu hình Tổng thời gian
Chung cư 0,5 ngày 1 ngày 0,5 ngày Khoảng 2 ngày
Nhà phố 1 ngày 2–3 ngày 1 ngày 4–5 ngày
Biệt thự 1–2 ngày 4–6 ngày 2 ngày 7–10 ngày

Timeline triển khai các giai đoạn khảo sát tới thi công nhà thông minh
Timeline triển khai các giai đoạn khảo sát tới thi công nhà thông minh

4. Chi phí thi công lắp đặt nhà thông minh bao nhiêu?

Chi phí thi công lắp đặt nhà thông minh tại Lumi từ 19 đến 79 triệu đồng cho chung cư, 29 đến 89 triệu đồng cho nhà phố và 59 đến 189 triệu đồng cho biệt thự, tùy gói Basic, Standard hay Premium. Mức cuối cùng phụ thuộc diện tích, số thiết bị, công nghệ và hiện trạng điện, nên báo giá chính thức có sau khảo sát.

4.1. Bảng giá thi công nhà thông minh theo gói

Gói Hạng mục Chung cư Nhà phố Biệt thự
Basic Chiếu sáng, bình nóng lạnh, điều hòa thông minh 19.000.000đ 29.000.000đ 59.000.000đ
Standard Basic + cảm biến thông minh, rèm tự động 49.000.000đ 59.000.000đ 89.000.000đ
Premium Standard + âm thanh đa vùng, tưới sân vườn tự động, đèn smart lighting, an ninh thông minh, cổng tự động 79.000.000đ 89.000.000đ 189.000.000đ

Với ngân sách hạn chế, nên ưu tiên chiếu sáng và công tắc thông minh trước, sau đó thêm rèm, điều hòa, cảm biến, cuối cùng là an ninh và tự động hóa toàn nhà. Lumi khuyến nghị thiết kế phương án tổng thể từ đầu, rồi đầu tư theo giai đoạn.

4.2. Yếu tố nào ảnh hưởng đến chi phí lắp đặt nhà thông minh?

7 yếu tố quyết định chi phí là diện tích, loại hình nhà, số thiết bị cần điều khiển, công nghệ (KNX, Zigbee, Matter), mức tự động hóa, yêu cầu tích hợp hệ thống khác và hiện trạng hệ thống điện. Ví dụ, công trình xây mới thường có chi phí thi công thấp hơn cải tạo nhà đã hoàn thiện vì ít hạng mục xử lý hạ tầng.

4.3. Báo giá thi công nhà thông minh gồm những hạng mục nào?

Một báo giá đầy đủ gồm 5 hạng mục: thiết bị, thi công, cấu hình, hướng dẫn sử dụng và bảo hành.

Hạng mục Nội dung
Thiết bị Công tắc, bộ điều khiển trung tâm, cảm biến, bộ điều khiển rèm…
Thi công Lắp đặt, đấu nối, kiểm tra hệ thống
Cấu hình Thiết lập ứng dụng và kịch bản
Hướng dẫn sử dụng Bàn giao, đào tạo người dùng
Bảo hành Thiết bị 12 hoặc 24 tháng tùy sản phẩm

Lưu ý: nên yêu cầu báo giá tách theo từng hạng mục thay vì một mức giá tổng, để dễ điều chỉnh ngân sách và mở rộng sau này.

5. Nên thi công nhà thông minh ở giai đoạn nào?

Thời điểm tốt nhất để thi công nhà thông minh là giai đoạn thiết kế hoặc thi công phần điện; nhà đã hoàn thiện nội thất và nhà đang ở vẫn lắp được bằng thiết bị không dây. Chọn đúng giai đoạn giúp giảm chi phí phát sinh và ít ảnh hưởng đến sinh hoạt.

Giai đoạn Làm được gì Phù hợp với
Thiết kế Tối ưu hệ thống điện, chủ động vị trí công tắc, cảm biến, bộ điều khiển trung tâm; ít sửa đổi về sau Biệt thự, nhà phố xây mới
Đang xây phần thô Đi dây cho thiết bị cần thiết, chuẩn bị nguồn cho rèm, khóa cửa; đồng bộ với hệ điện công trình Công trình đang xây
Đã hoàn thiện nội thất Khảo sát hiện trạng, tận dụng hạ tầng sẵn có, hạn chế can thiệp tường và trần Chung cư, nhà phố mới nhận bàn giao
Nhà đang ở Thay công tắc cũ bằng công tắc thông minh không dây, thêm bộ điều khiển trung tâm, không đục tường Mọi loại nhà

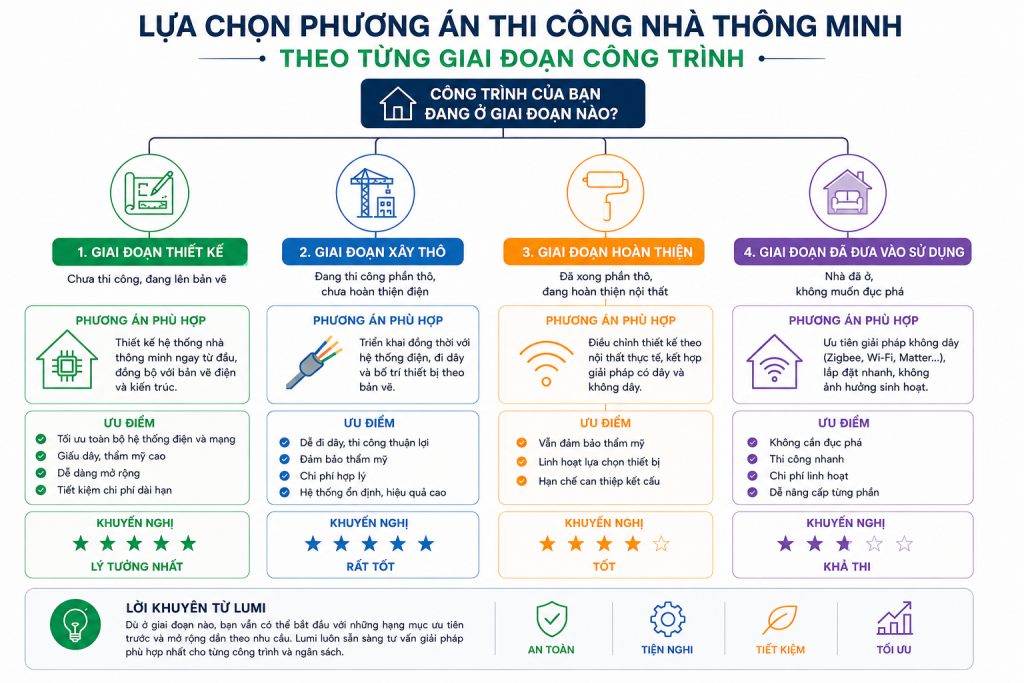

Cần lựa chọn phương án thi công theo giai đoạn
Cần lựa chọn phương án thi công theo giai đoạn

Lưu ý từ kỹ sư Lumi: “Nhà đang ở có lắp được không?” là câu hỏi Lumi nhận được nhiều nhất. Nếu chưa đủ ngân sách làm toàn bộ, vẫn nên thiết kế phương án tổng thể từ đầu, sau đó đầu tư theo giai đoạn mà không phải đổi hạ tầng điện.

Năm phần trên trả lời đủ câu hỏi thi công gồm những gì, mất bao lâu và tốn bao nhiêu. Phần dưới dành cho bước chọn đơn vị: công trình Lumi đã làm, công nghệ nên chọn, sai lầm cần tránh và tiêu chí chọn đơn vị thi công.

6. Công trình nhà thông minh Lumi đã thi công

Lumi đã thi công nhà thông minh cho căn hộ chung cư, nhà phố, biệt thự và dự án chung cư quy mô lớn, trong đó có 600 căn hộ Central Premium của Quốc Cường Land tại TP.HCM với hệ chiếu sáng, điều hòa, rèm cửa và âm thanh đa vùng. Một số công trình tiêu biểu:

Công trình Loại nhà
600 căn hộ Central Premium – Quốc Cường Land (TP.HCM, 2018) Dự án chung cư
Căn hộ Vinhomes Gardenia (Hà Nội) Căn hộ chung cư
Căn hộ Masteri (TP.HCM) Căn hộ chung cư
Biệt thự thông minh Khánh Hòa Biệt thự
Biệt thự cầu thủ Văn Toàn tặng bố mẹ Biệt thự

Video thực tế: Biệt thự thông minh tại Khánh Hòa được thi công bởi Lumi Việt Nam

Danh sách đầy đủ có tại trang công trình tiêu biểu của Lumi.

7. Nên chọn công nghệ nào khi thi công nhà thông minh?

Zigbee không dây hợp với phần lớn chung cư và nhà phố vì cân bằng chi phí, độ ổn định và khả năng mở rộng; KNX có dây hợp với biệt thự và công trình xây mới cần tự động hóa cao. Lumi triển khai KNX qua giải pháp nhà thông minh LUKA.

Tiêu chí KNX Zigbee Matter Wi-Fi
Đi dây Có Không Không Không
Độ ổn định Rất cao Cao Cao Trung bình
Chi phí Cao Hợp lý Trung bình Thấp
Phù hợp Biệt thự, công trình lớn Nhà phố, chung cư Nhà dùng thiết bị nhiều hãng Nhu cầu cơ bản

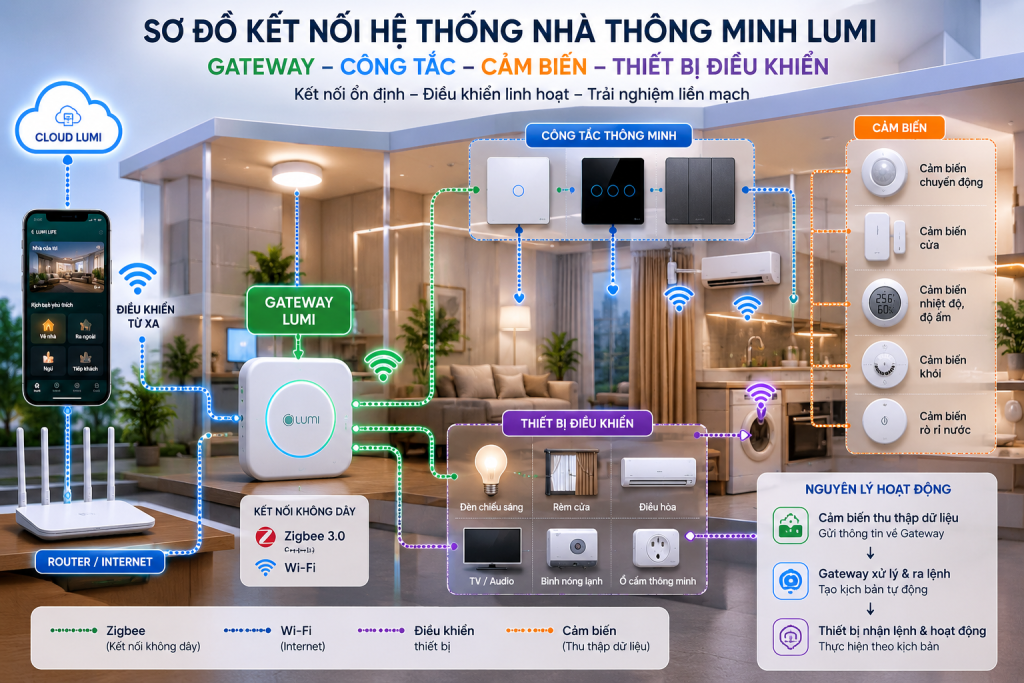

Sơ đồ kết nối hệ thống nhà thông minh Lumi
Sơ đồ kết nối hệ thống nhà thông minh Lumi

So sánh chi tiết từng giao thức có trong bài 6 giao thức kết nối nhà thông minh.

8. 5 sai lầm thường gặp khi thi công nhà thông minh

5 sai lầm kỹ sư Lumi hay gặp khi khảo sát là thi công quá muộn, chỉ chọn theo giá, không dự phòng mở rộng, chọn sai công nghệ và bố trí thiết bị sai vị trí.

  • Thi công quá muộn: bắt đầu sau khi hoàn thiện nội thất làm tăng chi phí, hạn chế lựa chọn thiết bị và kéo dài thời gian cải tạo.
  • Chỉ chọn theo giá: hệ thống rẻ nhưng không mở rộng được có thể khiến tổng chi phí về sau cao hơn.
  • Không dự phòng mở rộng: ban đầu chỉ điều khiển đèn, vài năm sau muốn thêm rèm, điều hòa, camera, khóa cửa thì hệ thống đóng không nâng cấp được.
  • Chọn sai công nghệ: chung cư cải tạo nên ưu tiên Zigbee, biệt thự xây mới có thể cân nhắc KNX.
  • Bố trí thiết bị sai vị trí: cảm biến, công tắc đặt sai chỗ làm kịch bản tự động chạy không chính xác.

Checklist trước khi triển khai: đã xác định ngân sách; đã chọn hạng mục ưu tiên; đã chọn công nghệ; đã khảo sát hiện trạng điện; đã thống nhất bản vẽ; đã có kế hoạch mở rộng.

9. Cách chọn đơn vị thi công nhà thông minh uy tín

Đơn vị thi công nhà thông minh uy tín cần có công trình thực tế để tham khảo, kỹ sư thiết kế và cấu hình, quy trình đủ 6 khâu (khảo sát, thiết kế, báo giá, thi công, nghiệm thu, bảo hành) và chính sách bảo hành rõ ràng. Trước khi ký hợp đồng, hãy hỏi đơn vị thi công:

  • Đã triển khai bao nhiêu công trình tương tự? Có công trình thực tế để xem không?
  • Có khảo sát trước khi báo giá và có bản vẽ kỹ thuật không?
  • Bảo hành thiết bị và thi công bao lâu? Có hỗ trợ từ xa, có kỹ sư tại địa phương không?
  • Sau này có mở rộng hệ thống được không? Thiết bị có tương thích Google Assistant, Apple Home, Alexa không?

Với các câu hỏi trên, Lumi đáp ứng như sau:

Tiêu chí Lumi
Kinh nghiệm Hơn 10 năm hoạt động; hơn 40.000 công trình (số liệu Lumi công bố)
Sản xuất Nhà máy Lumi Smart Factory 6.000 m², khánh thành năm 2024
Mạng lưới Hơn 150 nhà phân phối tại 34 tỉnh, thành (danh sách đại lý); tại TP.HCM xem dịch vụ lắp đặt nhà thông minh TP.HCM
Bảo hành Thiết bị 12 hoặc 24 tháng tùy sản phẩm
Công nghệ Zigbee, KNX (LUKA), tư vấn Matter theo dự án; ứng dụng Lumi Life

10. Câu hỏi thường gặp về lắp đặt nhà thông minh

1. Nhà đang ở có lắp đặt nhà thông minh được không?

Có. Công tắc thông minh không dây thay trực tiếp vào hộp công tắc cũ, kỹ sư thêm bộ điều khiển trung tâm và cấu hình, không cần cải tạo lớn.

2. Lắp nhà thông minh có phải đục tường không?

Không, nếu dùng thiết bị không dây như Zigbee. Hệ có dây KNX cần đi dây nên phù hợp làm từ giai đoạn xây dựng.

3. Nhà thông minh có cần Internet không?

Điều khiển từ xa và trợ lý giọng nói cần Internet. Công tắc và kịch bản trong nhà vẫn chạy khi mất Internet nếu bộ điều khiển trung tâm xử lý cục bộ.

4. Có thể bổ sung thiết bị sau khi thi công không?

Có. Hệ thống thiết kế theo hướng mở cho phép thêm rèm, cảm biến, camera, khóa cửa mà không ảnh hưởng thiết bị đã lắp.

5. Nhà thông minh có giúp tiết kiệm điện không?

Có. Hẹn giờ và cảm biến hiện diện tự tắt thiết bị khi không có người, giảm điện năng lãng phí; mức tiết kiệm phụ thuộc thói quen sử dụng của từng gia đình.

6. Lumi có thi công nhà thông minh ở tỉnh tôi không?

Lumi thi công qua hơn 150 nhà phân phối tại 34 tỉnh, thành; xem nhà phân phối gần nhất tại danh sách đại lý Lumi.

11. Kết luận

Thi công lắp đặt nhà thông minh hiệu quả nhất khi bắt đầu từ khảo sát và thiết kế tổng thể, chọn đúng công nghệ cho loại nhà và đi đủ 7 bước đến nghiệm thu, bàn giao. Chung cư mất khoảng 2 ngày, biệt thự 7–10 ngày; chi phí từ 19 triệu đồng và có thể đầu tư theo giai đoạn. Để được khảo sát và báo giá theo bản vẽ nhà bạn, liên hệ Lumi qua hotline 0904 665 965, email info@lumi.vn hoặc showroom tại số 38 Đỗ Đức Dục, phường Từ Liêm, Hà Nội.
